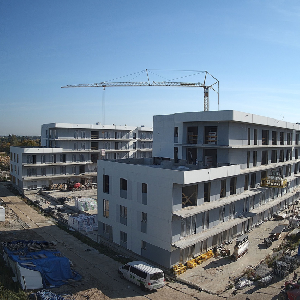

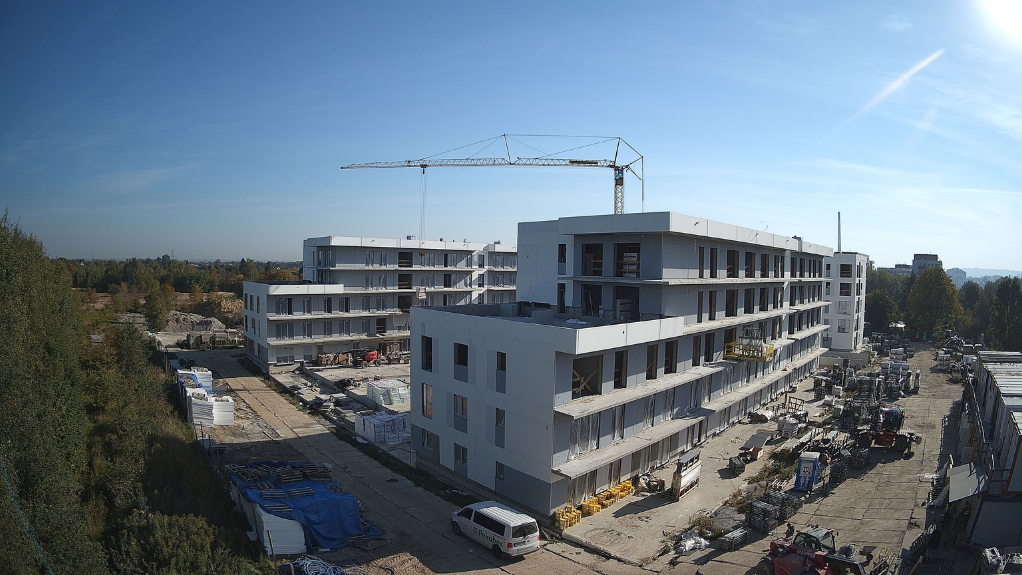

We wrześniu prace na osiedlu Zielone Staromieście koncentrowały się przede wszystkim na montażu stolarki okiennej, wykonywaniu ścian działowych i zabudów, instalacji sanitarnych oraz elektrycznych, a także kolejnych pracach wykończeniowych wewnątrz budynków. W części klatek wykonano również wylewki oraz rozpoczęto lub kontynuowano szpachlowanie mieszkań.
Równolegle prowadzone były prace przy dachach obu budynków. W garażu podziemnym zakończono instalacje elektryczne oraz wykonanie wylewek, natomiast nadal trwały prace związane z instalacjami sanitarnymi.
Co udało się zrealizować we wrześniu?
Montaż stolarki okiennej
Najbardziej zaawansowane prace związane ze stolarką okienną są obecnie w klatkach A1 i A2, gdzie montaż został zakończony na wszystkich kondygnacjach. W klatce A3 stolarka jest już zamontowana od parteru do 2. piętra, natomiast prace trwają na piętrach 3. i 4. W klatkach A4 i A5 montaż zakończono na parterze oraz piętrach 1. i 2. W budynku B, zarówno w klatce B1, jak i B2, stolarka okienna została zamontowana na parterze i 1. piętrze. Prace są kontynuowane na piętrach od 2. do 4.
Ściany działowe i zabudowy
Prace przy ścianach działowych i zabudowach prowadzone są we wszystkich klatkach obu budynków. W klatkach A1 i A2 zostały one zakończone na parterze oraz piętrach 1. i 2. Taki sam zakres wykonano w klatce A3, gdzie dodatkowo prace trwają obecnie na 3. piętrze. W klatkach A4 i A5 ściany działowe i zabudowy są już wykonane od parteru do 3. piętra. W budynku B, w klatkach B1 i B2, zakończono ten zakres prac na parterze oraz piętrach 1. i 2. W obu klatkach roboty są kontynuowane na 3. piętrze.
Instalacje sanitarne

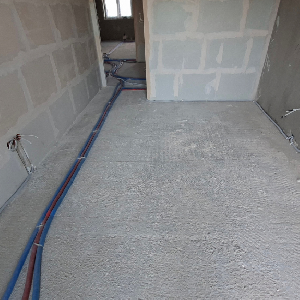

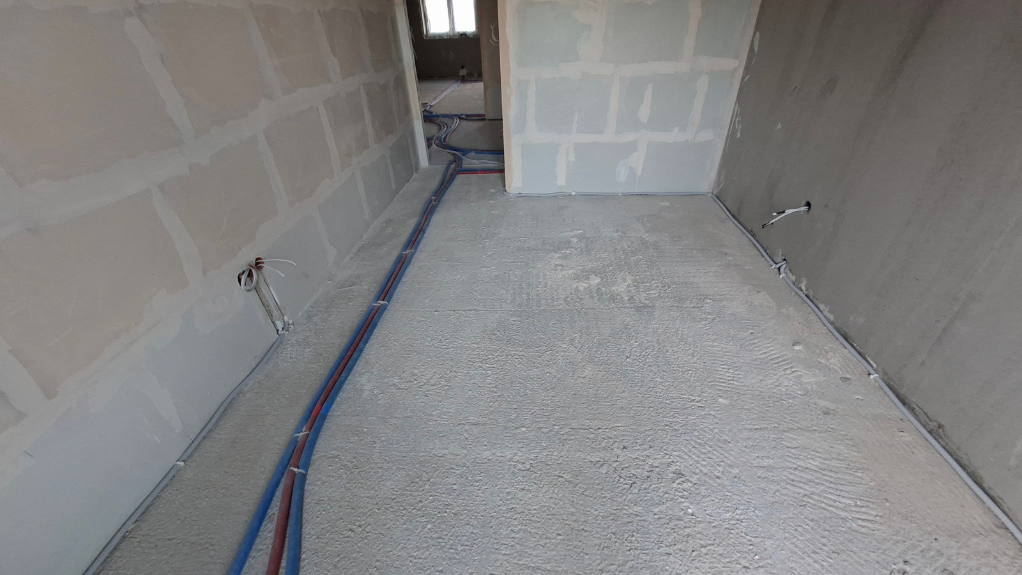

W garażu podziemnym nadal prowadzone są prace przy instalacjach sanitarnych. W budynku A rozpoczęto wykonywanie instalacji sanitarnych na parterze klatki A2. W klatce A3 instalacje na parterze zostały już wykonane. W klatkach A4 i A5 zakończono prace na parterze i rozpoczęto ich realizację na 1. piętrze. W budynku B instalacje sanitarne zostały wykonane na parterze i 1. piętrze zarówno w klatce B1, jak i B2.
Instalacje elektryczne
W garażu podziemnym zakończono wykonywanie instalacji elektrycznych. W budynku A prace trwają obecnie na parterze klatki A2. Na parterach klatek A3, A4 i A5 instalacje elektryczne zostały już wykonane. W budynku B zakończono prace elektryczne na parterze oraz 1. piętrze w obu klatkach – B1 i B2.
Wylewki
Kolejnym zakresem realizowanym we wrześniu były wylewki. Ich wykonanie zakończono w garażu podziemnym. W budynku A wylewki są gotowe na parterach klatek A3, A4 i A5. W budynku B wykonano je na parterze klatek B1 oraz B2.
Montaż parapetów wewnętrznych

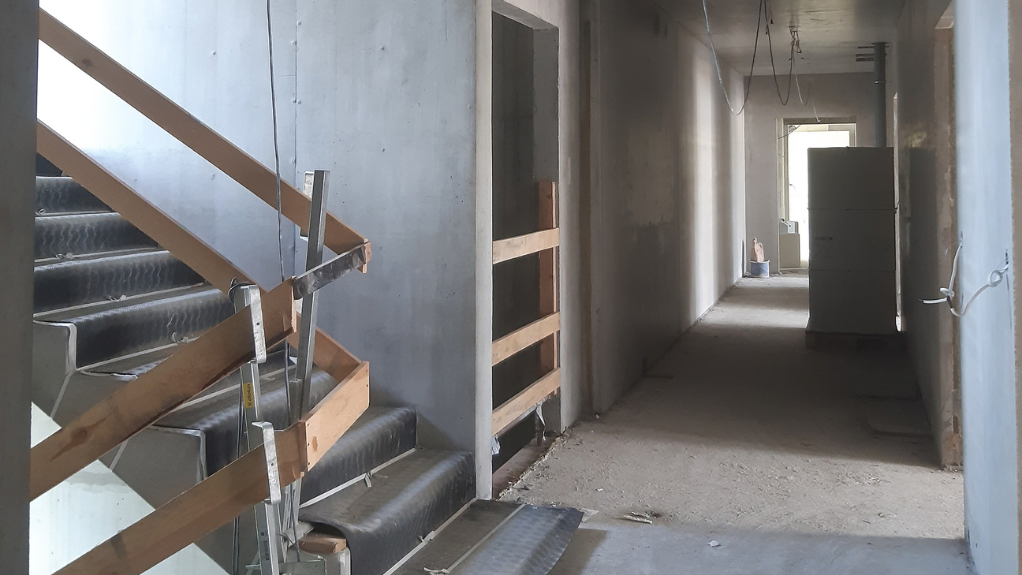

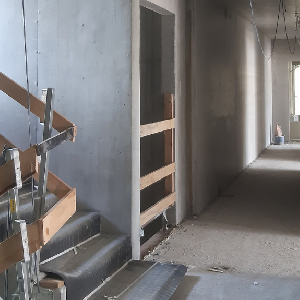

We wszystkich siedmiu klatkach osiedla – A1, A2, A3, A4, A5, B1 i B2 – zakończono montaż parapetów wewnętrznych na parterze oraz piętrach 1. i 2.
Szpachlowanie mieszkań
Prace wykończeniowe prowadzone są również wewnątrz mieszkań w budynku B. W klatce B1 szpachlowanie zakończono na parterze i 1. piętrze. W klatce B2 prace zostały zakończone na parterze, natomiast na 1. piętrze nadal trwają.
Prace przy dachach
We wrześniu kontynuowano również roboty związane z wykonaniem dachów. Prace prowadzone są zarówno na budynku A, jak i na budynku B.
Wrzesień na budowie Zielonego Staromieścia – podsumowanie
Wrześniowe prace objęły kilka równolegle realizowanych zakresów. W części klatek zakończono montaż stolarki okiennej, a w pozostałych prace są prowadzone na kolejnych kondygnacjach. Rozwijany jest również zakres robót wewnętrznych – od ścian działowych i instalacji, przez wylewki i montaż parapetów, po szpachlowanie mieszkań. W garażu podziemnym zakończono instalacje elektryczne oraz wylewki, przy jednoczesnej kontynuacji instalacji sanitarnych.
Szczegółowy raport zaawansowania prac znajdą Państwo w załączonym pliku, na końcu artykułu.
Zielone Staromieście – najważniejsze informacje
| Lokalizacja | ul. Jana Welca, dzielnica Staromieście, północny Rzeszów |
| Liczba budynków i kondygnacji | 2 budynki (A i B) • 4 piętra • 1 poziom garażu podziemnego |
| Zakres oferty | 178 mieszkań • komórki lokatorskie • miejsca postojowe w garażu podziemnym i na parkingu zewnętrznym |
| Dostępne metraże | od 25 m² do 98 m² |
| Możliwe standardy wykończenia | deweloperski • pod klucz • do zamieszkania |
| Planowany termin przekazania mieszkań | wrzesień 2027 roku |
Mieszkania na osiedlu Zielone Staromieście
W aktualnej ofercie Zielonego Staromieścia dostępne są mieszkania o zróżnicowanych powierzchniach i układach – zarówno kompaktowe lokale, jak i większe mieszkania przeznaczone dla rodzin.
Zakup mieszkania na Zielonym Staromieściu daje również możliwość udziału w loterii promocyjnej „MIESZKANIE ZA DARMO”. Osoby, które spełnią warunki loterii i zarejestrują swoje zgłoszenie, mają szansę wygrać nagrodę pieniężną odpowiadającą wartości zakupionego mieszkania – maksymalnie do 995 000 zł. Zakup lokalu uprawniającego do udziału w loterii można zrealizować w okresie od 15 grudnia 2025 r. do 17 listopada 2027 r. Szczegółowe zasady udziału znajdują się na stronie loterii.
Na stronie inwestycji można sprawdzić dostępne lokale, ich metraże, układy oraz położenie w budynkach.
Śledź kolejne raporty z budowy
Postęp prac na Zielonym Staromieściu będziemy regularnie prezentować w kolejnych raportach. Aktualne zdjęcia, filmy oraz informacje z budowy publikujemy również w mediach społecznościowych DevelopRes.
Zachęcamy do śledzenia kolejnych etapów realizacji, sprawdzenia aktualnej oferty mieszkań na osiedlu Zielone Staromieście oraz kontaktu z naszym Działem Sprzedaży.
