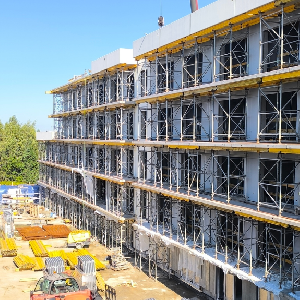

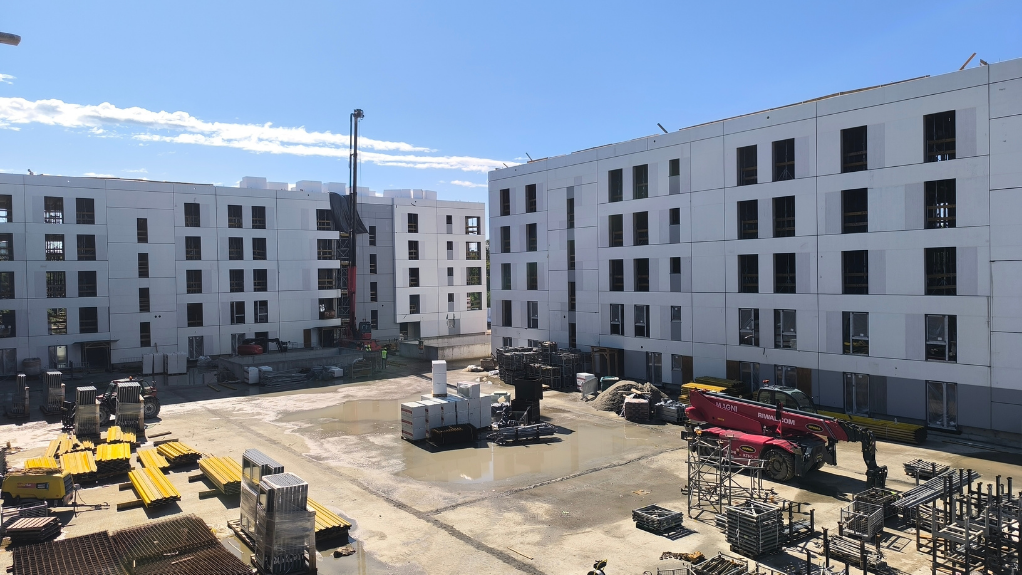

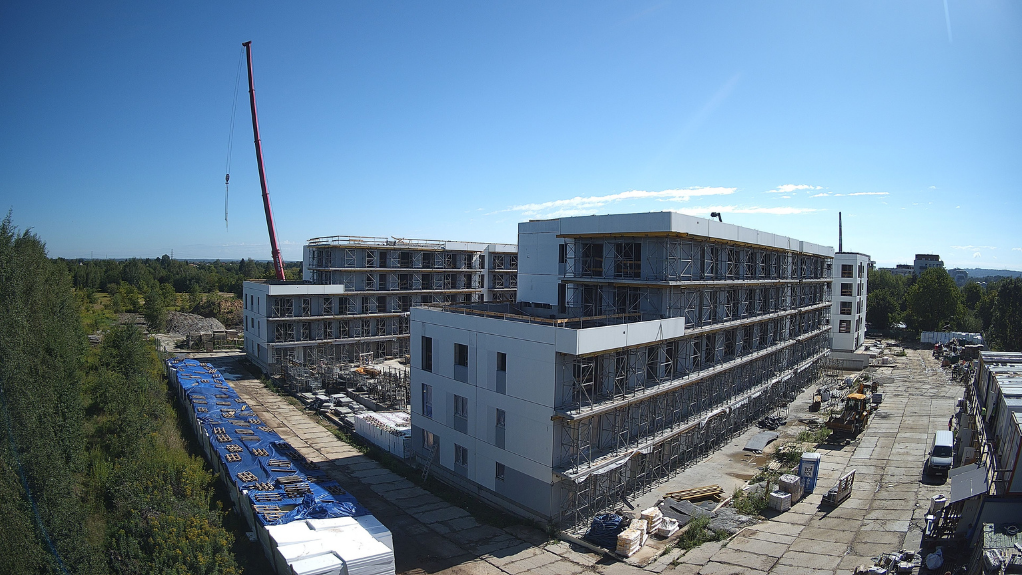

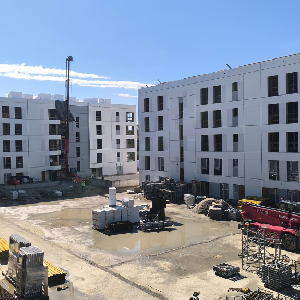

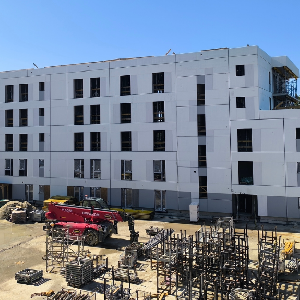

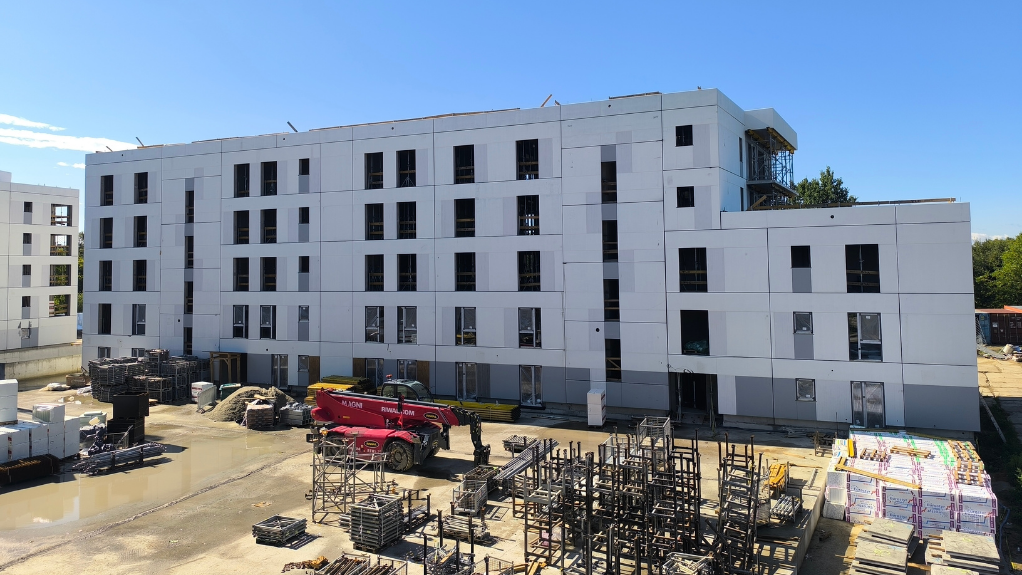

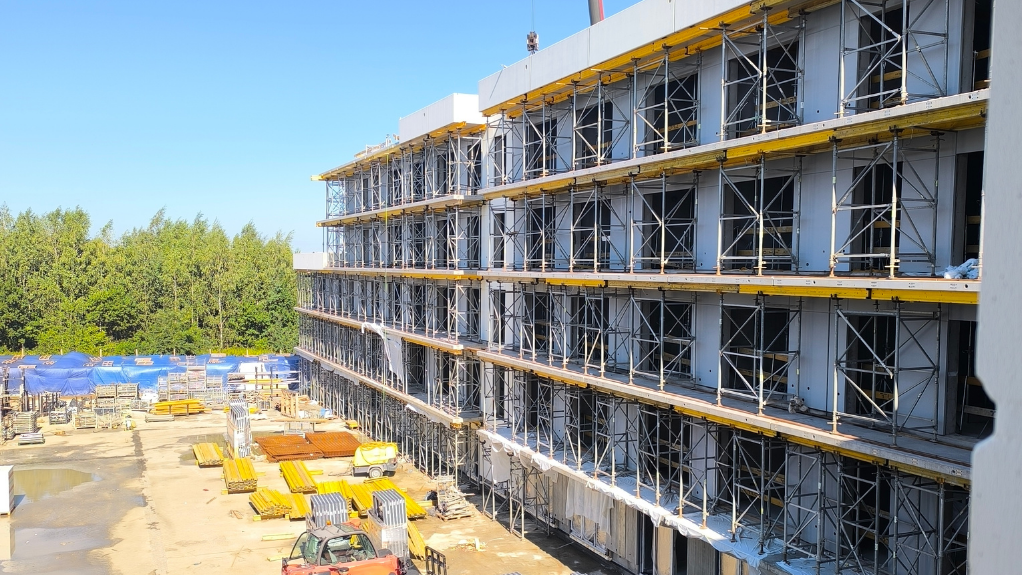

W sierpniu na budowie osiedla Zielone Staromieście przy ul. Jana Welca w Rzeszowie całkowicie zakończono montaż prefabrykatów. Tym samym konstrukcje budynków A i B osiągnęły etap pozwalający na prowadzenie kolejnych prac wewnątrz obiektów.
W obu budynkach kontynuowano między innymi montaż stolarki okiennej oraz wykonywanie ścian działowych i zabudów. Prowadzone były również prace przy instalacjach sanitarnych i elektrycznych.
Co udało się zrealizować w sierpniu?
Montaż prefabrykatów
Montaż elementów prefabrykowanych na osiedlu Zielone Staromieście został całkowicie zakończony. Dotyczy to obu realizowanych budynków – A, obejmującego klatki A1–A5, oraz B, składającego się z klatek B1 i B2. Zakończenie tego zakresu prac zamyka etap montażu prefabrykowanej konstrukcji budynków.
Montaż stolarki okiennej
W sierpniu kontynuowano również montaż stolarki okiennej. W budynku A montaż okien został zakończony na poziomie parteru we wszystkich klatkach. Prace rozpoczęły się już także na 1. piętrze w klatce A5. W budynku B stolarka okienna jest zamontowana zarówno na parterze, jak i na całym 1. piętrze.
Ściany działowe i zabudowy
Prace związane z wykonywaniem ścian działowych i zabudów zostały zakończone na parterach obu budynków. Roboty rozpoczęły się również na wyższej kondygnacji. W budynku A ściany działowe i zabudowy wykonywane są na 1. piętrze klatek A1 i A5, natomiast w budynku B prace rozpoczęto na 1. piętrze klatki B1.
Instalacje sanitarne
W sierpniu prowadzone były także prace instalacyjne. W budynku A, w klatce A5, rozpoczęto wykonywanie instalacji sanitarnych na poziomie parteru. W budynku B zakres instalacji sanitarnych na poziomie parteru został już zakończony.
Instalacje elektryczne
Prace przy instalacjach elektrycznych koncentrowały się w sierpniu w budynku B. W klatce B1 instalacje elektryczne na poziomie parteru zostały zakończone. W klatce B2 rozpoczęto natomiast wykonywanie instalacji na tej samej kondygnacji.
Sierpień na budowie Zielonego Staromieścia – podsumowanie
Najważniejszą zmianą w sierpniu było całkowite zakończenie montażu prefabrykatów. Jednocześnie w obu budynkach trwały prace wewnętrzne. Na parterach zakończono wykonywanie ścian działowych i zabudów oraz montaż stolarki okiennej, a część tych prac przeniosła się już na pierwsze piętra. Równolegle prowadzone są instalacje sanitarne i elektryczne w kolejnych klatkach.
Szczegółowy raport zaawansowania prac znajdą Państwo w załączonym pliku, na końcu artykułu.
Śledź postęp prac tydzień po tygodniu
Postęp budowy Zielonego Staromieścia można obserwować nie tylko w naszych comiesięcznych raportach. Co tydzień na naszych mediach społecznościowych publikujemy filmy pokazujące prace wykonane na budowie w poprzednich dniach.
Na zakończenie każdego miesiąca publikujemy również materiał prezentujący przebieg realizacji osiedla od początku montażu prefabrykatów. Dzięki temu można zobaczyć, jak zmieniała się budowa na przestrzeni kolejnych miesięcy i jak regularnie realizowane są następne zakresy prac.
Zachęcamy do obserwowania naszych profili, aby na bieżąco śledzić realizację Zielonego Staromieścia.
Zielone Staromieście – najważniejsze informacje
| Lokalizacja | ul. Jana Welca, dzielnica Staromieście, północny Rzeszów |
| Liczba budynków i kondygnacji | 2 budynki (A i B) • 4 piętra • 1 poziom garażu podziemnego |
| Zakres oferty | 178 mieszkań • komórki lokatorskie • miejsca postojowe w garażu podziemnym i na parkingu zewnętrznym |
| Dostępne metraże | od 25 m² do 98 m² |
| Możliwe standardy wykończenia | deweloperski • pod klucz • do zamieszkania |
| Planowany termin przekazania mieszkań | wrzesień 2027 roku |
Sprawdź dostępne mieszkania na Zielonym Staromieściu
Zielone Staromieście powstaje przy ul. Jana Welca w Rzeszowie. Aktualną ofertę dostępnych mieszkań można sprawdzić na stronie inwestycji, gdzie znajdują się informacje dotyczące poszczególnych lokali, ich układów oraz dostępności.
Osoby zainteresowane zakupem mieszkania mogą również skontaktować się bezpośrednio z naszym Działem Sprzedaży. Nasi doradcy pomogą w wyborze lokalu dopasowanego do indywidualnych potrzeb i odpowiedzą na pytania dotyczące inwestycji.
Kup mieszkanie i weź udział w loterii „MIESZKANIE ZA DARMO”
Przypominamy, że osoby kupujące mieszkanie na osiedlu Zielone Staromieście mogą wziąć udział w loterii promocyjnej „MIESZKANIE ZA DARMO”.
To wyjątkowa okazja dla klientów, którzy planują zakup lokalu w tej inwestycji. Uczestnicy loterii mają szansę wygrać nagrodę pieniężną odpowiadającą wartości zakupionego mieszkania – zgodnie z zasadami określonymi w regulaminie loterii.
Loteria dotyczy mieszkań w inwestycji Zielone Staromieście przy ul. Jana Welca 14A i 14B w Rzeszowie. Szczegółowe informacje, zasady udziału oraz regulamin dostępne są pod tym linkiem. Jeśli więc rozważasz zakup mieszkania w tej inwestycji, warto zapoznać się nie tylko z ofertą dostępnych lokali, ale także ze szczegółami promocji.
Śledź kolejne etapy realizacji
Kolejny raport z budowy Zielonego Staromieścia opublikujemy po zakończeniu następnego miesiąca prac. Zachęcamy również do obserwowania profili DevelopRes w mediach społecznościowych, gdzie regularnie pokazujemy aktualne materiały bezpośrednio z budowy.
Sprawdź także aktualną ofertę mieszkań na osiedlu Zielone Staromieście lub skontaktuj się z naszym Działem Sprzedaży, aby uzyskać szczegółowe informacje o dostępnych lokalach.
